陕投信丰能源2×1000MW机组工程脱硫吸收塔实现双封顶

发布时间:2025-10-23 作者:信丰能源 杨友锋
澳门电子pg游戏官网-澳门电子( 信丰能源 杨友锋 2025-10-23

澳门电子pg游戏官网澳门电子限时优惠 - 澳门电子pg游戏官网-澳门电子(中国)

10月17日上午,陕投信丰能源2×1000MW机组工程2号机组脱硫吸收塔壳体拼装圆满完成,较节点计划提前3天。 继续了解这是继9月20日1号机组脱硫吸收塔封顶后,完成的又一关键节点,使脱硫吸收塔“双封顶”目标达成。

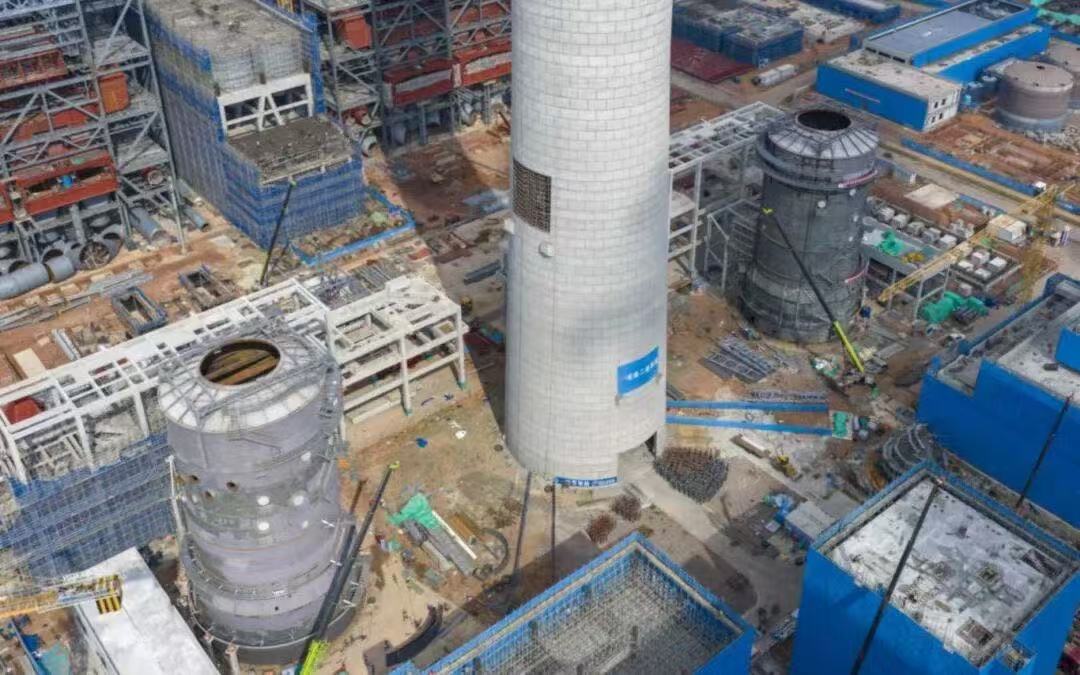

陕投信丰能源2×1000MW机组工程

吸收塔施工全程采用倒装法工艺,流程严谨高效——先完成顶盖制作,从顶盖下一层壁板开始,通过精密液压装置逐层顶升,每焊接完一层壁板,同步安装该层外部楼梯平台、外部管口人孔及内部大梁。 相关阅读经专业测量,吸收塔垂直度与直径偏差均控制在设计范围内,工程实体质量扎实可靠。环保性能上,项目脱硫吸收塔采用高效脱硫除尘一体化设计,塔内增设旋流式气液传质构件,搭配三层屋脊式加一级管式除雾器。设计工况下,脱硫系统SO₂排放浓度≤20mg/m³,远优于澳门电子pg游戏官网澳门电子限时优惠35mg/m³的超低排放标准。

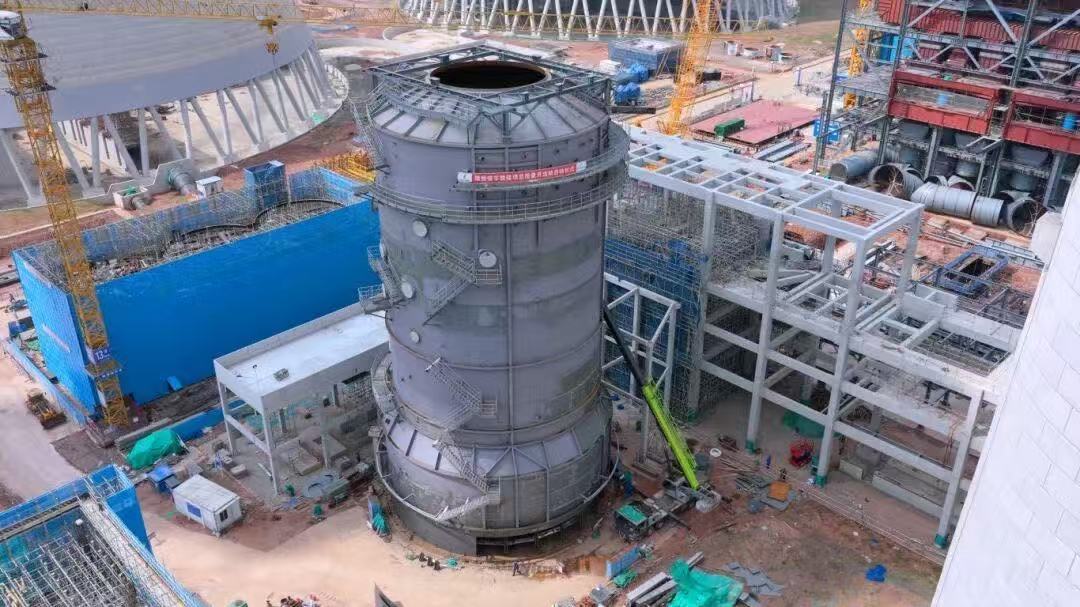

较节点计划提前3天

施工期间,建设现场坚持强化极端天气应急管理,严格监督特殊天气作业澳门电子pg游戏官网澳门电子限时优惠,加强全过程澳门电子pg游戏官网澳门电子限时优惠与质量验收。 相关阅读先后克服多场台风、短时强降雨、持续高温等不利因素,在保障施工进度与实体质量的同时,实现了“零事故”施工目标。

下一步,信丰能源将紧抓当地秋冬季少雨的有利施工时机,全面推进吸收塔内部精益化作业:细致排查每处焊接点,完成打磨喷砂与内部防腐施工,有序安装除雾器及气液传质构件。预计今年春节前,两座脱硫吸收塔将实现功能完备,为机组按期投运筑牢环保防线。
